Соединение пароизоляции по контуру «стена–пол» выполняют в такой последовательности: сначала укладывают пароизоляцию пола с выпуском на стену, затем проклеивают стык бутиловой лентой, после чего устанавливают прижимную рейку и герметизируют крепёж. Бутиловая лента обеспечивает парогерметичность, а рейка — механический прижим и защиту от смещения. Только вместе они дают непрерывный контур, который не разорвётся при монтаже обшивки.
Схема узла «стена–пол»: последовательность слоёв и правило непрерывного контура
Пароизоляция в узле «стена–пол» должна быть непрерывной по внутреннему тёплому контуру. Разрыв на перекрытии — самая частая причина намокания утеплителя и появления плесени. Поэтому полотно пола не обрезают по краю, а выпускают на стену с нахлёстом на пароизоляцию стены.
Эталонная последовательность слоёв (изнутри помещения наружу):
- Черновой пол или основание перекрытия.
- Пароизоляция пола — раскатывают с перехлёстом на стены.
- Выпуск полотна на стену с нахлёстом 10–15 см (точное значение — по инструкции производителя мембраны).
- Пароизоляция стены — монтируется после или одновременно с полом, чтобы обеспечить перекрытие.
- Проклейка стыка бутиловой лентой.
- Прижимная рейка поверх стыка.
- Чистовая обшивка (ГКЛ, ОСП, вагонка).
Важно: пароизоляция и гидроизоляция — разные материалы. В этом узле герметизируется поток пара из тёплого помещения, а не защита от грунтовых вод. Гидроизоляцию, если она нужна по проекту, располагают с холодной стороны утеплителя, и она не заменяет пароизоляционный контур.
Типовые ошибки:
- Разрыв контура на стыке: полотно пола обрезано заподлицо со стеной.
- Проклейка по загрязнённой или влажной поверхности — адгезия бутиловой ленты падает.
- Отсутствие механического прижима: лента работает на отрыв при монтаже обшивки.
- Нахлёст меньше рекомендованного производителем.
Бутиловая лента: подготовка поверхностей и порядок проклейки стыка

Бутиловая лента для пароизоляции — это самоклеящийся материал на основе бутилкаучука. Она обеспечивает герметичность, но требует чистой и сухой поверхности. Температура монтажа указывается в инструкции к конкретной ленте; при низких температурах адгезия снижается, и может потребоваться прогрев.
Подготовка поверхностей
- Обеспылить и обезжирить стык.
- Убедиться, что поверхность сухая.
- Проверить совместимость ленты с типом мембраны: полиэтилен, полипропилен, фольгированные материалы имеют разную адгезию.
Порядок проклейки
- Сначала фиксируют вертикальный стык «стена–пол».
- Затем проклеивают горизонтальные нахлёсты полотен.
- После — проходы коммуникаций (трубы, кабели).
Ленту наклеивают без натяжения, снимая защитный слой постепенно. Прикатывают валиком, выдавливая воздух. Воздушные карманы недопустимы — они становятся каналами утечки пара.
Контроль качества: визуальный осмотр, проверка на отлипание, при сомнениях — тест на герметичность (дым-тест или термография).

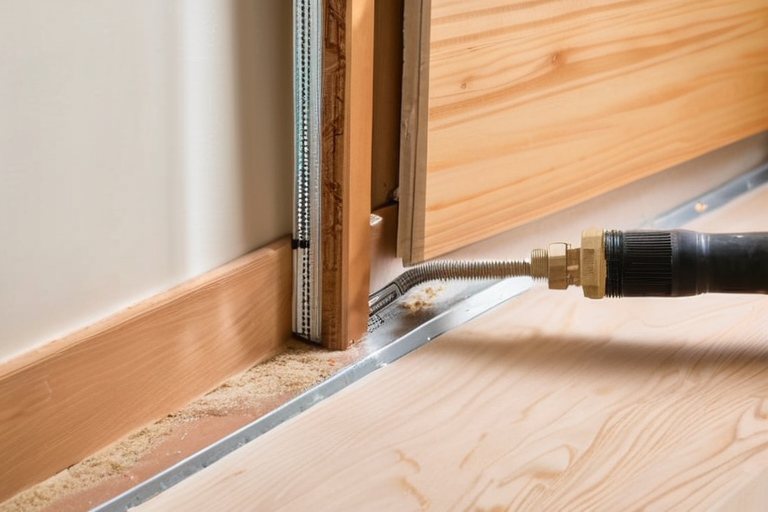

Прижимная рейка: назначение, монтаж и взаимодействие с бутиловой лентой

Прижимная рейка не заменяет бутиловую ленту, а дополняет её. Её функции: механический прижим полотна к стене или полу, защита стыка от смещения и повреждения при монтаже обшивки. Без ленты рейка не даёт парогерметичности, без рейки лента может отойти.
Материалы и крепёж:
- Деревянная рейка или металлический профиль.
- Крепёж с антикоррозийным покрытием.
- Шаг крепежа — по инструкции производителя, обычно 200–300 мм.
Порядок: бутиловая лента проклеена → прижимная рейка установлена поверх → крепёж не пробивает пароизоляцию в незагерметизированном месте. Места крепежа и торцы рейки герметизируют бутиловым герметиком.
Ошибки: рейка вместо ленты, крепёж через незаклеенный стык, отсутствие прокладки между рейкой и мембраной.
Особенности узла для каркасного дома и перекрытий по балкам/плите
В каркасном доме пароизоляция стены и пола первого этажа соединяется по тому же принципу, но есть нюансы. При перекрытии по деревянным балкам полотно обходят вокруг балок, герметизируя примыкания. Разрыв контура недопустим.
При перекрытии по бетонной плите основание требует подготовки: обеспыливания, грунтования праймером для адгезии бутиловой ленты к бетону. Без праймера сцепление может быть недостаточным.
Мансарда и межэтажное перекрытие: узел «стена–пол» отличается от узла «стена–потолок». Не переносите технологию автоматически — проверяйте инструкции для каждого узла.
Пароизоляция всегда располагается с тёплой стороны утеплителя. Вентиляционный зазор — с холодной.
Чек-лист приёмки и типовые ошибки герметизации по полу
Проверьте до закрытия обшивкой:
| Пункт | Что проверить |
|---|---|
| Непрерывность контура | Нет разрывов на стыке стена–пол |
| Нахлёсты | Соответствуют инструкции производителя |
| Проклейка | Все стыки проклеены бутиловой лентой |
| Прижим | Рейка установлена, крепёж герметизирован |
| Повреждения | Отсутствуют порезы и проколы |
Типовые ошибки: проклейка по грязной поверхности, экономия на ленте, отказ от прижимной рейки, разрыв пароизоляции при монтаже обшивки.
При обнаружении дефекта после монтажа: локальный ремонт бутиловой лентой и герметиком. Если обшивка уже закрыта, вскрывают участок, устраняют дефект и восстанавливают контур.
Вопрос: Можно ли использовать прижимную рейку без бутиловой ленты?
Нет. Рейка обеспечивает механический прижим, но не герметичность. Без ленты пар будет проходить через стык.
Вопрос: Какой нахлёст пароизоляции на стену считается достаточным?
Типовые значения — 10–15 см, но точную цифру берите из инструкции производителя мембраны. У разных брендов требования могут отличаться.
